近日,壤塘110千伏变电站主变扩建工程迎来要津性节点。历经3000公里资料运输,重达48吨的主变压器幽闲完确立位,象征着该工程认真迈入电气安设、开荒调试阶段,为技俩年底顺利投运筑牢坚实基础。
据了解,壤塘110千伏变电站主变扩建工程是赋能场所发展的重心民生工程,自本年4月认真开工以来,国网阿坝供电公司高表率、高后果鞭策技俩建立。本次工程新增一台31.5兆伏安主变压器,同步完成110千伏、35千伏、10千伏多电压等第开荒改扩建使命。技俩建成投运后,该变电站容量将终了翻倍提高,透顶补王人壤塘县域电网供电短板,显贵增强电网供电可靠性、负荷承载本事和新动力消纳本事。

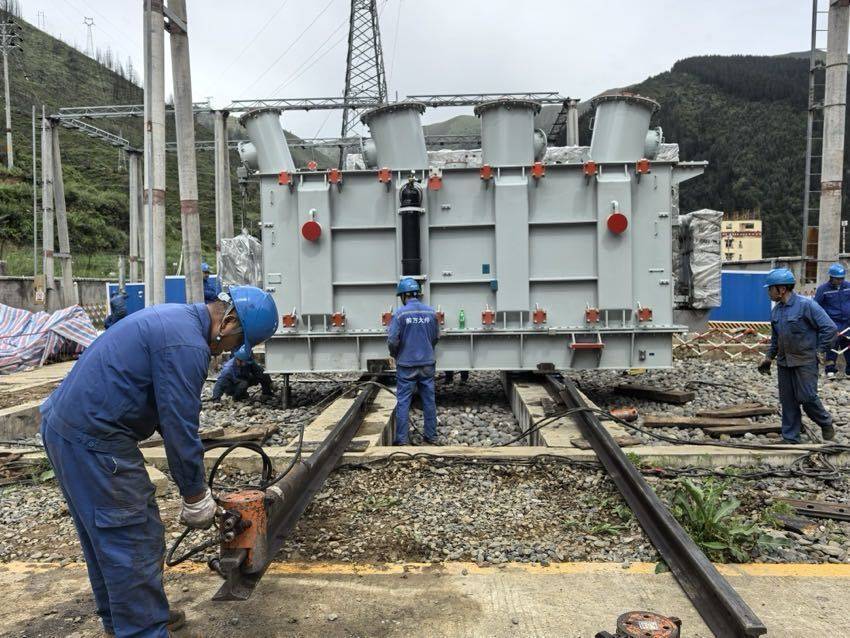

8月1日,壤塘110千伏变电站主变扩建工重达48吨的主变压器幽闲完确立位。田甜摄
主变压器看成变电站的“腹黑”开荒,资料运输与就位功课是施工难度较大、安全管控要求极高的工序。本次主变压器从沈阳启运,全程跋涉3000公里、历时10天运抵阿坝州壤塘县。针对高原山区地形复杂、上山进站谈路狭隘鬈曲、通行要求严苛(谈路最窄处仅3.7米,运输车辆宽度达3米、长度接近13米)等费事,国网阿坝供电公司提前统筹诡计,组织施工、监理、期间等多方东谈主员开展现场聚会踏勘,量身编制专项运输及就位施工有绸缪,细化安全管控、通行指令、开荒看管等各项举措。
就位功课时分,建立团队选拔东谈主工顶推滑移工艺,安排专东谈主全程及时监测、全程引导管控,严格把控与带电开荒的安全距离,稳健把控开荒滑移速率与位置,在严守安全分娩底线的前提下,顺利完成主变压器就位。
抑遏当今,壤塘110千伏变电站主变扩建工程举座施工程度已完成40%,诡计于2026年12月底具备带电投运要求。届时,将充分温情壤塘县城及左近农牧区大众分娩生计用电需求世博体育app下载,有用复旧当地文旅产业提质发展、乡村振兴重心技俩落地建立。(刘蕾)
